토공사 건설기계 물량산출 필수 개념 정복!

건설 현장에서 토공사는 단순히 ‘땅을 파고 흙을 옮긴다’라는 개념을 넘어, 정확한 물량 산출과 경제적/효율적 공정 계획이 핵심 과제가 됩니다.
이때, 토공사 물량을 계산할 때 반드시 고려해야 하는 중요한 요소가 바로 ‘토량환산계수(L값과 C값)’입니다.
흙을 파내고 옮기는 과정(성토, 절토, 운반 등)에서 토질 상태와 건설장비의 특성, 공사 현장의 다양한 조건이 복합적으로 얽혀 있는데요. L값과 C값은 이러한 복잡한 변수를 정량화하여 정확한 토량 산출 및 장비 투입량 예측을 돕는 지표로서, 국내외 건설 현장에서 필수적으로 활용되고 있습니다.
이번 글에서는 토량환산계수를 체계적으로 이해하고, 건설기계 물량산출과 효율적인 공사 일정 계획을 세우는 방법을 단계별로 안내해 드립니다.
1. 토량환산계수란 무엇인가?

1) 토공사에서 토량환산계수가 중요한 이유
흙과 같은 토질 물질은 공사 과정에서 그 부피가 변하기 마련입니다. 예를 들어, 땅속에서 자연 상태로 있던 흙을 굴착해서 트럭에 적재하면 부피가 팽창(벌크업, Bulk up) 하기도 하고, 다시 매립(성토)하면 다져지면서 부피가 줄어들기도 합니다. 이때 자연상태(Natural State), 벌크상태(Loose State), 다진상태(Compacted State) 등 서로 다른 상태의 흙을 어떻게 환산해서 일관된 기준으로 물량을 산출할지가 공사의 성패를 좌우한다고 해도 과언이 아닙니다.
바로 이때 등장하는 것이 토량환산계수(토량 변환계수)로, 흙 상태 변화에 따라 ‘1 m³의 흙이 실제로 몇 m³의 부피로 변하는가?’를 수치화한 개념입니다.
- L값(Loose Volume): 자연상태의 토양이 굴착되어 느슨해진(Loose) 상태가 되었을 때의 부피 계수
- C값(Compacted Volume): 자연상태의 토양이 다져진(Compacted) 상태가 되었을 때의 부피 계수
이 두 가지 지표는 각 흙의 종류(모래, 점토, 자갈 등)와 함수비(습윤 상태, 건조 상태), 공법 등에 따라 달라집니다.
2) L값과 C값의 기본 정의


- L값(Loose Factor)
- 자연 상태에서 1㎥이었던 흙이 굴착되어 느슨한 상태가 되었을 때의 부피를 나타내는 계수
- 예: L값이 1.25라면, 자연상태 1㎥ → 굴착 후 약 1.25㎥로 부피가 팽창한다는 뜻
- 일반적으로 흙이 벌크업되어 체적이 늘어나는 만큼, 공사 중 운반 차량 적재량과 운반 횟수에 직접적인 영향을 줌
- C값(Compaction Factor)
- 자연 상태에서 1㎥이었던 흙이 다져졌을 때(Compacted State) 부피가 얼마나 줄어드는지를 나타내는 계수
- 예: C값이 0.80이라면, 자연상태 1㎥ → 다진 후 약 0.80㎥가 된다는 의미
- 성토나 매립 과정에서 흙의 다짐도(Compaction Degree)에 따라 크게 달라지며, 장비 투입(롤러, 다짐기 등)의 횟수와 공정 기간에 영향을 미침
흔히 참조되는 흙의 L값과 C값 범위는 아래와 같습니다(일반적인 상황 기준):
점토(Clay) | 1.20 ~ 1.35 | 0.75 ~ 0.90 |
모래(Sand) | 1.10 ~ 1.20 | 0.80 ~ 0.95 |
자갈(Gravel) | 1.05 ~ 1.15 | 0.90 ~ 0.95 |
풍화토(Weathered) | 1.10 ~ 1.25 | 0.80 ~ 0.90 |
주의: 이 수치는 공사 현장의 실제 토질, 함수비, 암반 함유량 등에 따라 크게 달라질 수 있으므로, 현장 시료 채취 및 시험 결과를 기준으로 적절한 값을 선택해야 합니다.

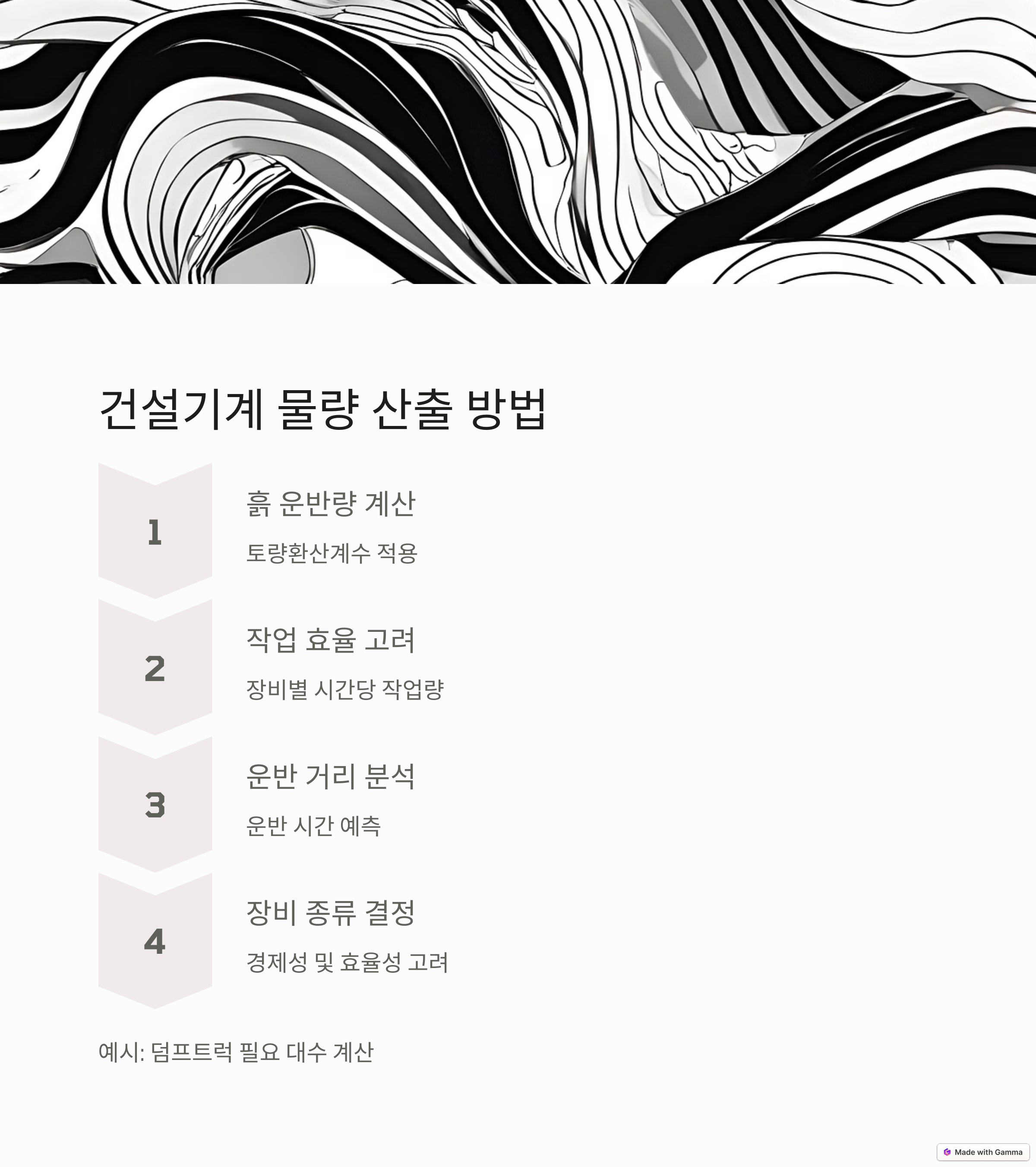

2. 토량환산계수와 건설기계 물량산출의 관계

1) 굴착 공정에서의 적용
굴착 공정(절토) 시, 벌크업으로 인해 운반해야 할 흙의 양이 늘어납니다. 예를 들어, 자연 상태에서 1,000㎥의 흙을 굴착하면, L값이 1.25일 경우 실제로는 1,250㎥가 됩니다.
- 이 말은 즉, 덤프트럭(덤프)으로 운반할 물량이 1,250㎥임을 의미
- 굴착 장비(Excavator)와 덤프트럭을 몇 대 투입해야 하는지, 반복 작업 횟수는 몇 회나 되는지 등을 산정하기 위해서는 L값을 반영한 실제 운반량을 고려해야 합니다.
2) 성토 공정에서의 적용
성토나 매립 공정에서는 흙을 다져야 하므로, C값이 들어갑니다. 예를 들어, 느슨한 상태로 옮겨온 1,250㎥ 흙을 성토했을 때, 최종적으로 다져진 부피가 1,000㎥가 될 수도 있습니다(가정 예시).
- C값이 0.80이라면, 자연상태 1㎥의 흙이 다져져서 0.80㎥가 되는 것과 같은 원리
- 롤러, 콤팩터 등의 다짐 횟수와 다짐 장비의 투입 시간 등을 예측하려면 C값이 중요
결과적으로 L값과 C값은 건설기계 물량산출에서 매우 중요한 열쇠입니다.
- 굴착 및 운반 물량 = 자연상태 부피 × L값
- 성토 후 다짐 물량 = 자연상태 부피 × C값
- 실제로는 (굴착→운반→성토→다짐) 전체 공정 시나리오를 고려해야 하므로, L값→C값 혹은 C값→L값 간의 상호 변환도 필요할 수 있음

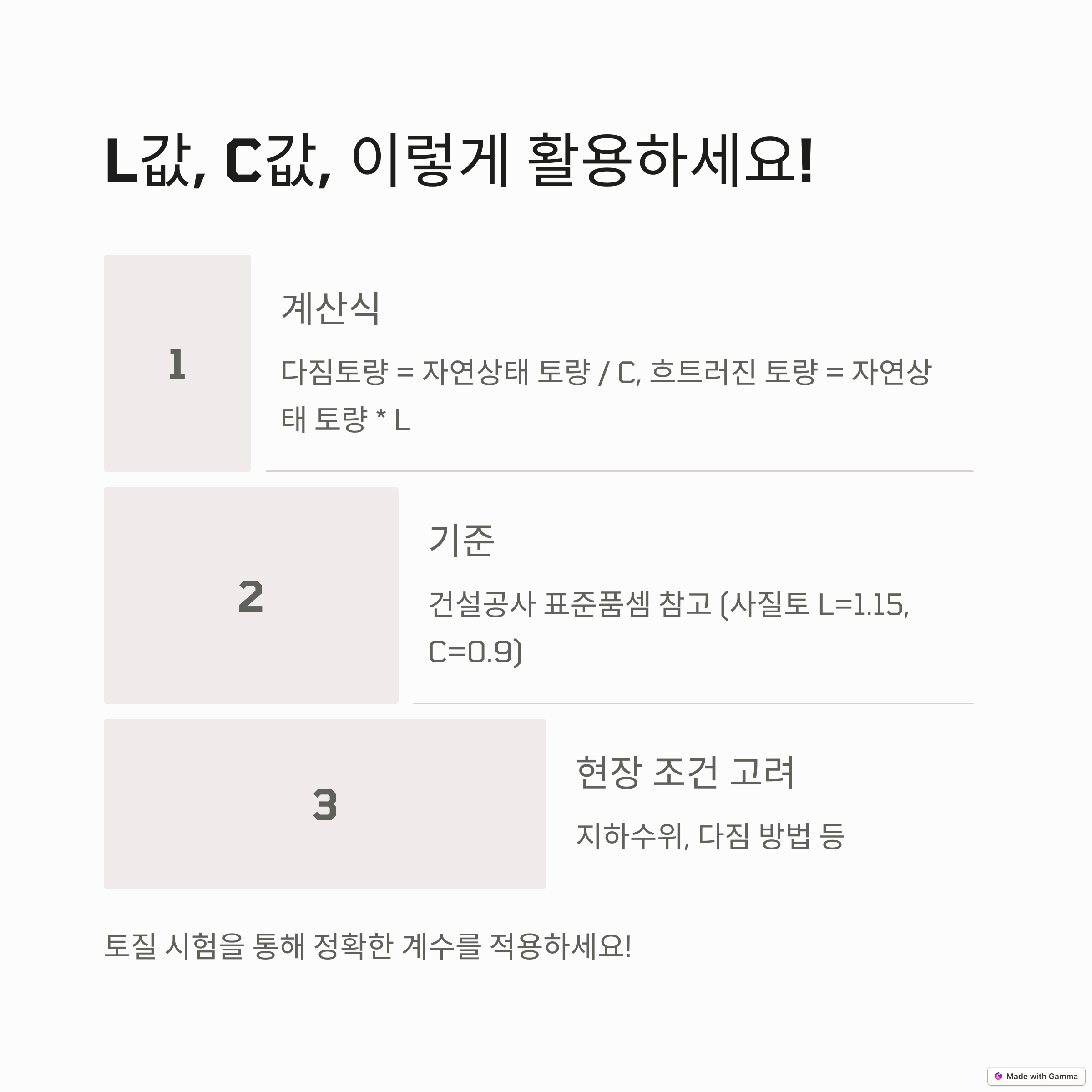

3. L값·C값 선택 시 주의할 점
- 현장 조사 및 시험 결과
- 토질 시험(현장 밀도 테스트, 함수비 측정 등)을 통해 정확한 L값·C값을 산정하는 것이 바람직
- 공사 현장마다 흙의 특성이 달라서, 표준화된 값만을 일괄 적용하는 것은 위험할 수 있음
- 공정별 오차 고려
- 굴착 시 발생하는 돌·암반 비율, 날씨, 시공 방식 등에 따라 벌크업 정도가 달라질 수 있음
- 다짐 공정에서도 다짐 장비의 종류와 횟수, 함수비 제어 여부에 따라 C값이 달라지므로, 실제 시공 중간에 오차 보정이 필요
- 공정 간 중복 계산 방지
- 굴착 → 운반 → 성토 → 다짐의 각 단계마다 흙 부피가 달라진다는 점을 고려해, 중복해서 물량을 계산하지 않도록 주의
- 자연상태 기준으로 소급하여 관리하면, 공정마다 L값·C값이 달라도 전체 물량 파악이 수월해짐
지금까지는 토량환산계수(L값과 C값)에 대한 기본 정의와, 이를 건설기계 물량산출에 적용하는 흐름, 그리고 주의해야 할 점에 대해 개략적으로 살펴보았습니다.
하지만 아직 다루지 않은 핵심 정보가 많습니다.
예를 들어,
- 실제 프로젝트 예시(도로 공사, 터파기 공사 등)에서 L값·C값을 어떻게 적용하고 계산하는지
- 발주처 요구사항이나 **규정(설계 기준, 시방서)**에서 제시하는 토량환산계수 기준
- 건설장비(굴착기, 롤러, 불도저, 덤프트럭)별 적정 투입 산정 방식
- 공사비 산출 및 공정 관리에서의 실무 노하우
이 모든 내용을 정리해야 정말로 토공사 물량산출에 유용하게 쓸 수 있습니다.
4. 실제 프로젝트 적용 및 계산 예시

1) 도로 공사 사례
예시 시나리오:
- 공사 구간: 약 1km 길이
- 절토량(자연상태): 10,000㎥
- 성토량(자연상태): 8,000㎥
- 현장 토질: 점토질 + 모래가 섞인 혼합토 (Clay + Sand)
- 설계 시방서: L값 = 1.25 (일반 점토기준), C값 = 0.85 (다짐도 90% 이상 가정)
(1) 굴착 및 운반 물량 계산
- 자연상태 절토량: 10,000㎥
- 벌크 상태(Loose)로 환산 시:
- 10,000㎥ × L값(1.25) = 12,500㎥
- 실제로 운반해야 할 흙의 부피가 12,500㎥가 된다는 의미
- 덤프트럭 적재량(예: 10㎥)을 기준으로 하면,
- 12,500㎥ ÷ 10㎥/회 = 1,250회 운반 (단순 계산)
- 장비 투입 계획 시, 굴착기(Excavator) 1대당 하루 굴착 가능 물량, 운반 트럭 대수 등을 종합해 약 2주 소요로 산정 가능
(2) 성토 및 다짐 물량 계산
- 자연상태 성토량: 8,000㎥
- 느슨한 상태의 흙을 옮겨와서 다질 때, 최종 다진상태가 8,000㎥가 되어야 한다고 가정
- 필요한 Loose 상태 흙의 부피는 C값을 이용하여 역산 가능
- C값(0.85)은 자연상태 1㎥가 다져진 후 0.85㎥가 된다는 의미
- 다짐 후 8,000㎥가 필요하다면, 자연상태 기준으로는 8,000㎥ ÷ 0.85 ≈ 9,412㎥
- 이 흙을 느슨한 상태로 옮겨오면, 9,412㎥ × L값(1.25) ≈ 11,765㎥ 운반
- 이렇게 다짐 전후의 부피 변화를 정확히 파악해야 공사비와 장비 투입량을 합리적으로 산정할 수 있습니다.
(3) 장비 산정
- 굴착장비
- 일일 굴착 가능량(예: 500㎥/일) 가정
- 굴착해야 할 물량: 12,500㎥ → 약 25일
- 복수 장비 투입으로 기간 단축 가능
- 운반차량(덤프트럭)
- 적재량 10㎥/회, 왕복 1시간/회 가정 → 1일 8시간 근무 시, 1대당 80㎥/일 운반
- 총 운반량: 12,500㎥ → 12,500 ÷ 80 = 156.25 ‘대·일’
- 10대 운용 → 약 15~16일 소요(효율 100% 가정)
- 다짐장비(롤러 등)
- 다짐 횟수, 흙의 함수비, 장비 종류에 따라 달라질 수 있음
- 시험 다짐(프로크터 시험 등)을 통해 적정 횟수 및 시간 산정
물론 실제 현장에서는 날씨, 지반조건, 교통여건, 장비 가용성 등 다양한 변수를 고려하여 가중치를 둔 세부 계산을 진행합니다.
2) 터파기(Excavation) 공사 사례
예를 들어, 건축물 기초 공사를 위해 지하 2층 규모로 터파기를 해야 한다면,
- 공사 면적: 2,000㎡
- 굴착 깊이: 평균 5m
- 자연상태 총 굴착량: 2,000㎡ × 5m = 10,000㎥ (단순 직육면체 가정)
- 흙 종류: 점토 + 모래 혼합토, 평균 L값=1.22, C값=0.88 가정
(1) 굴착 총량
- 굴착 후 느슨한 상태량 = 10,000㎥ × 1.22 = 12,200㎥
- 덤프트럭 운반 시, 12,200㎥ 기준
(2) 잔여 흙 처리
- 흙 일부를 재활용(성토 등)한다면, 재활용분에 대해서는 C값을 고려
- 재활용이 불가능한 물량은 모두 외부 반출
- 다짐이 필요한 부지에 사용할 경우, C값(0.88)을 적용해 적정 물량 산출
3) 발주처 요구사항 및 규정
공공 공사나 대형 민간 프로젝트에서는 설계 기준 또는 시방서에 특정 L값, C값을 명시하는 경우가 많습니다.
- 국내 건설기준: 토목시방서에서 흙 종류별 표준 L값·C값 참고표 제공
- 미국 ASTM/프로크터 시험: 현장 함수비, 밀도 시험을 통해 다짐 목표치 설정
- 발주처 계약 조건: 계약서에 “흙 종류별 L=1.20~1.30 적용” 등 범위를 명시하기도 함
이를 반드시 준수해야 공사비 산정, 공기 계획, 계약 조건에서 문제가 발생하지 않으며, 시공 중 분쟁을 최소화할 수 있습니다.
4) 공사비 산출과 공정 관리
토량환산계수를 고려하지 않고 공정을 계획하면,
- 운반비 과소/과대 산정: 벌크업량을 반영하지 않아 트럭이 부족하거나 반대로 과잉 투입되는 상황 발생
- 다짐 공정 시간 부족/초과: 실제 다짐 물량을 정확히 계산하지 않으면 기간 지연이나 예산 초과 발생
- 추가 비용 발생: 공사 중 흙 처리가 틀어져 결국 전체 예산을 초과
따라서, 계획 단계에서 L값·C값을 바탕으로 정확한 물량을 산출하고, 필요한 장비·인력·공사비를 산정해야 합니다. 더불어 시공 과정 중 중간 점검을 통해 현장 상황(함수비, 날씨, 지반 변화 등)을 고려한 오차 보정도 필수입니다.
5. 실무 노하우 및 참고 사항
- 현장 시험 우선
- 표준 값만 맹신하지 말고, 실제 흙의 함수비와 밀도시험 결과를 반영해 L·C값 설정
- 날씨 영향
- 우기(장마철)나 겨울철 결빙 등으로 함수비가 달라질 수 있으므로, 계절별로 별도 보정 고려
- 예비량 확보
- 계획 시, 예상치 못한 변수(암반 비율 증가, 지하수 처리 등)에 대비해 약간의 안전율 적용
- 프로세스 표준화
- 시방서 및 계약서에 L값·C값을 명문화하고, 발주처·감리·시공사 간에 정보 공유
- 중간 점검
- 시공 중간에 실제 데이터(굴착량, 다짐 결과 등)를 측정해 계획과의 오차를 보정
결론 및 요약

토량환산계수(L값과 C값)는 토공사 물량산출과 건설기계 투입 계획에서 절대 빼놓을 수 없는 핵심 지표입니다. 흙을 굴착·운반·성토·다짐하는 각 단계마다 부피가 달라지는 특성을 정량화할 수 있어야 공사비와 공기(공사 기간)를 합리적으로 계획할 수 있습니다.
- L값(Loose Factor): 굴착 후 흙이 느슨해져 늘어난 부피
- C값(Compaction Factor): 다짐 후 줄어든 부피
- 실무 적용:
- 굴착 시, 자연상태 → 벌크 상태(L값 고려)
- 성토 시, 자연상태 → 다짐 상태(C값 고려)
- 이동, 재활용 시 L값 ↔ C값 간 변환 유의
- 주의사항:
- 현장 시험 데이터 활용
- 발주처 시방서, 계약 조건 확인
- 공정 중간 보정 필요
토공사 = 수많은 변수가 도사리는 분야이므로, L값과 C값을 정확히 이해하고 적용하는 것이 공사 성패를 가르는 관건입니다.
